滕發科技產業園由山東滕發投資控股有限公司投資建設,總投資約18億,占地面積447畝,項目一期占地面積272畝,總建筑面積約30萬㎡,容積率為1.5,二期預留土地175畝。項目以定制化廠房為主,標準化廠房為輔,重點招引“專精特新”中小型企業,大力發展生物醫藥、智能裝備、新一代信息技術、新材料等現代化產業。
項目特點:一是實現土地集約高效利用。通過司法競拍有效盤活原中商風輪447畝低效閑置土地。合理搭配建設4-5層,空間精準有效供給,突出企業特色,構建產業生態,實現上下游、左右鄰供應鏈,積極推進“工業上樓”。二是搭建多元化產業平臺。順應我市輕工業高質量發展需求,推進產供銷一體化;與海王醫藥、杭旋科技等優質企業合作,大力發展醫療器械、生物醫藥、非標機器人、無人機等現代化產業,增強我市產業鏈創新驅動能力,成為滕州工業發展的重要引擎。三是打造“大管家”式綜合服務。為入園企業提供行政審批、金融服務、智慧辦公、經營運維等數字化全方位服務,降低企業再投資成本,著力打造滕州新型現代化產業園區新標桿。
7月份項目進展情況:

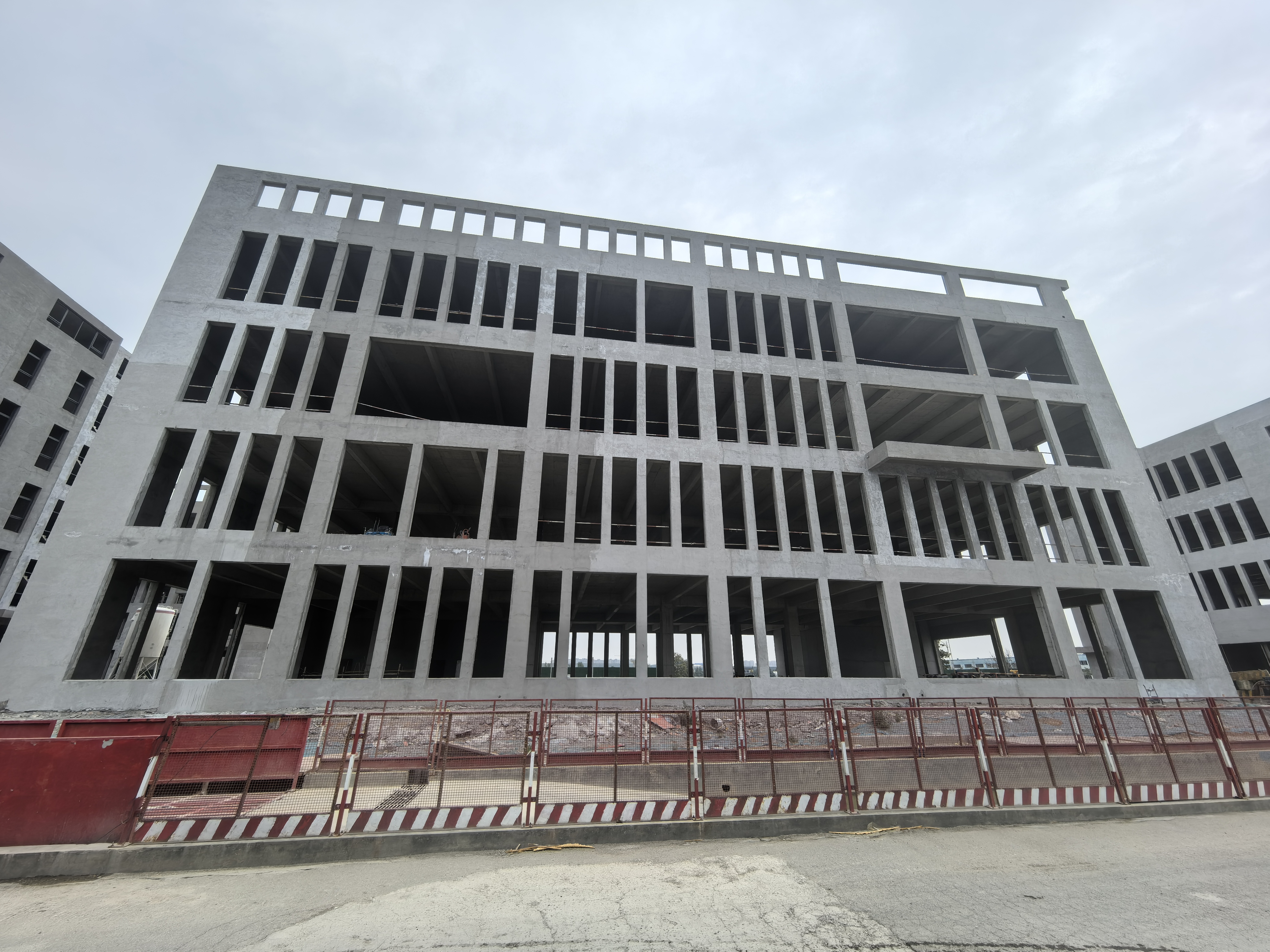

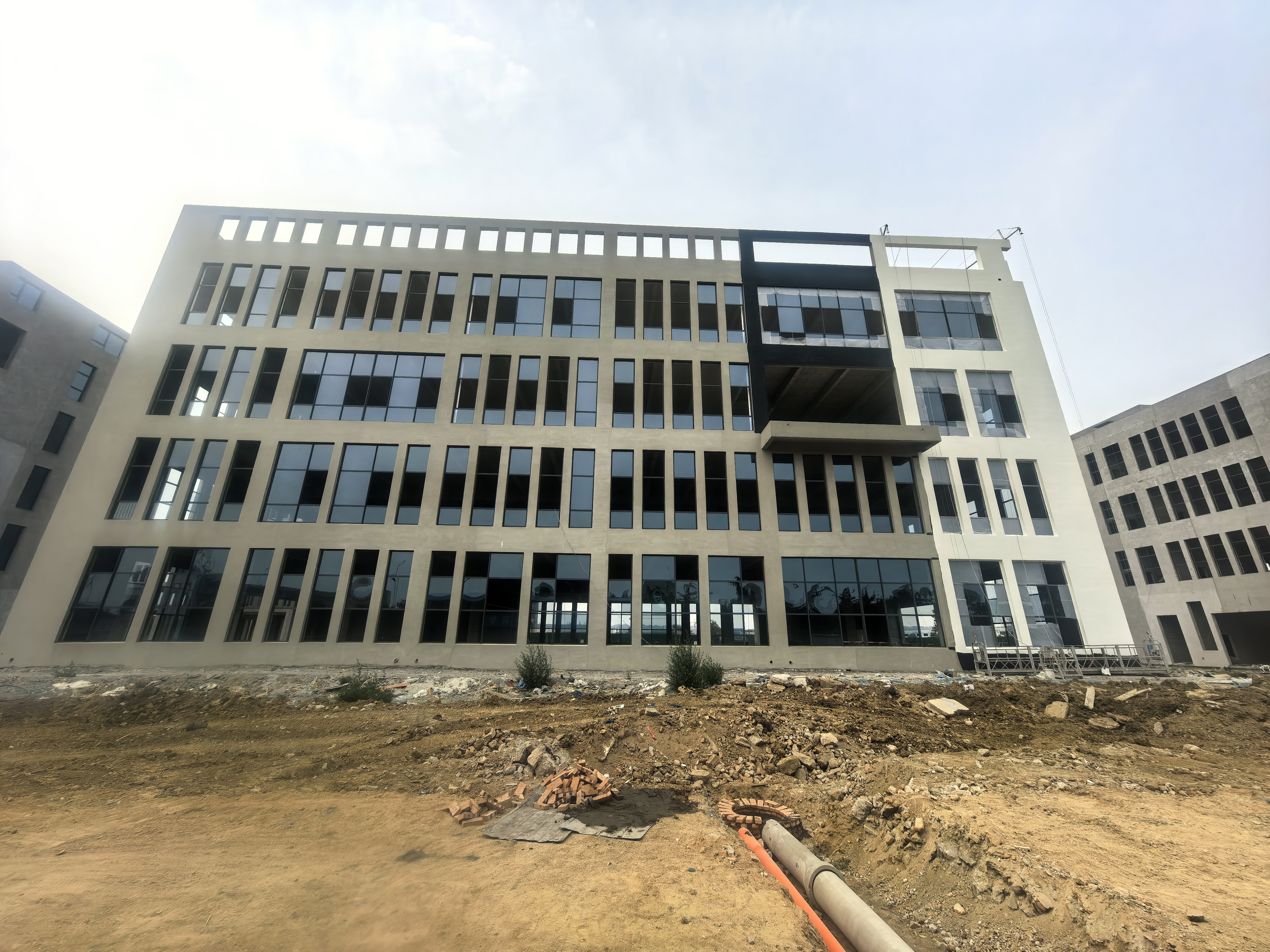

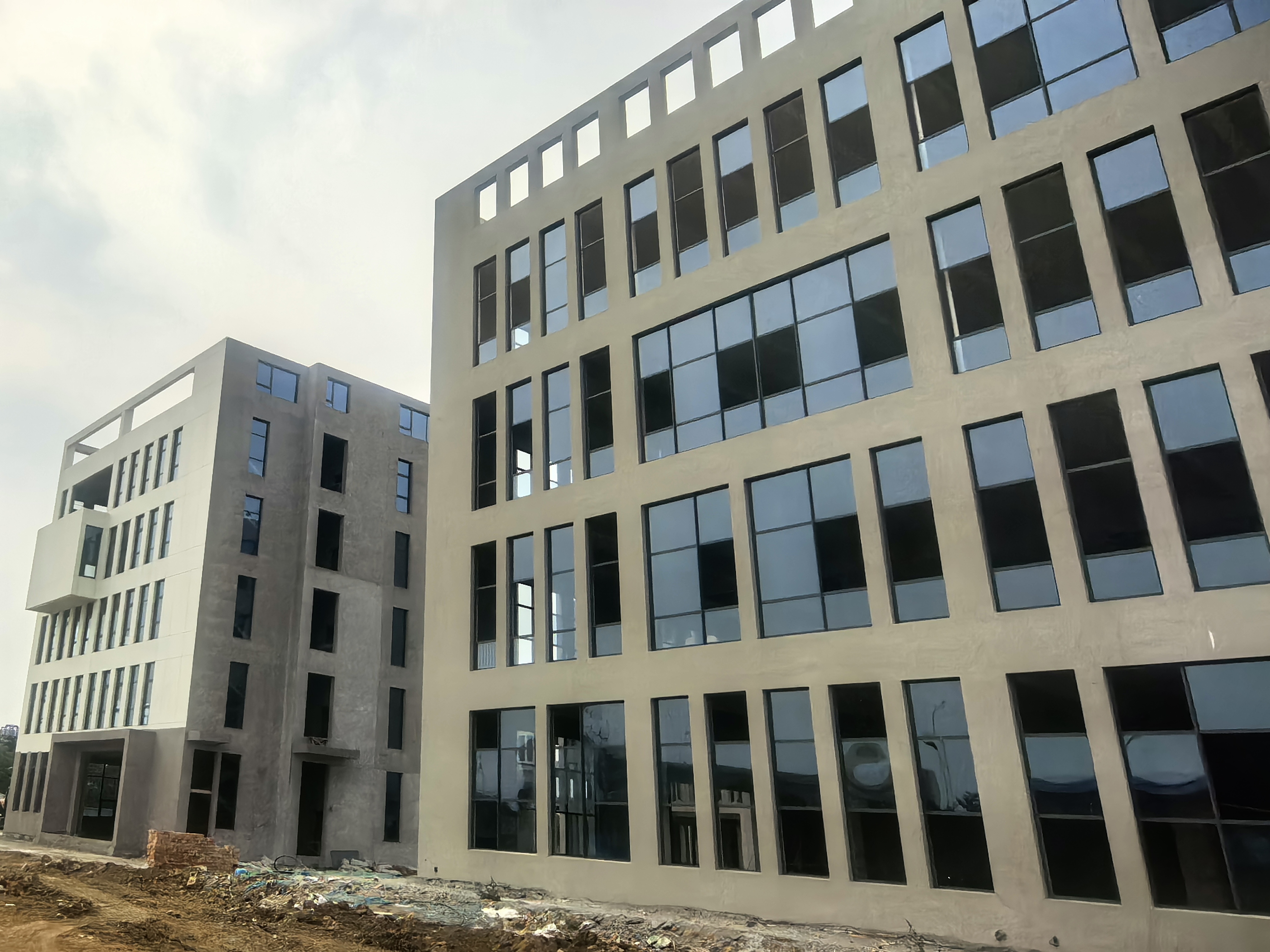

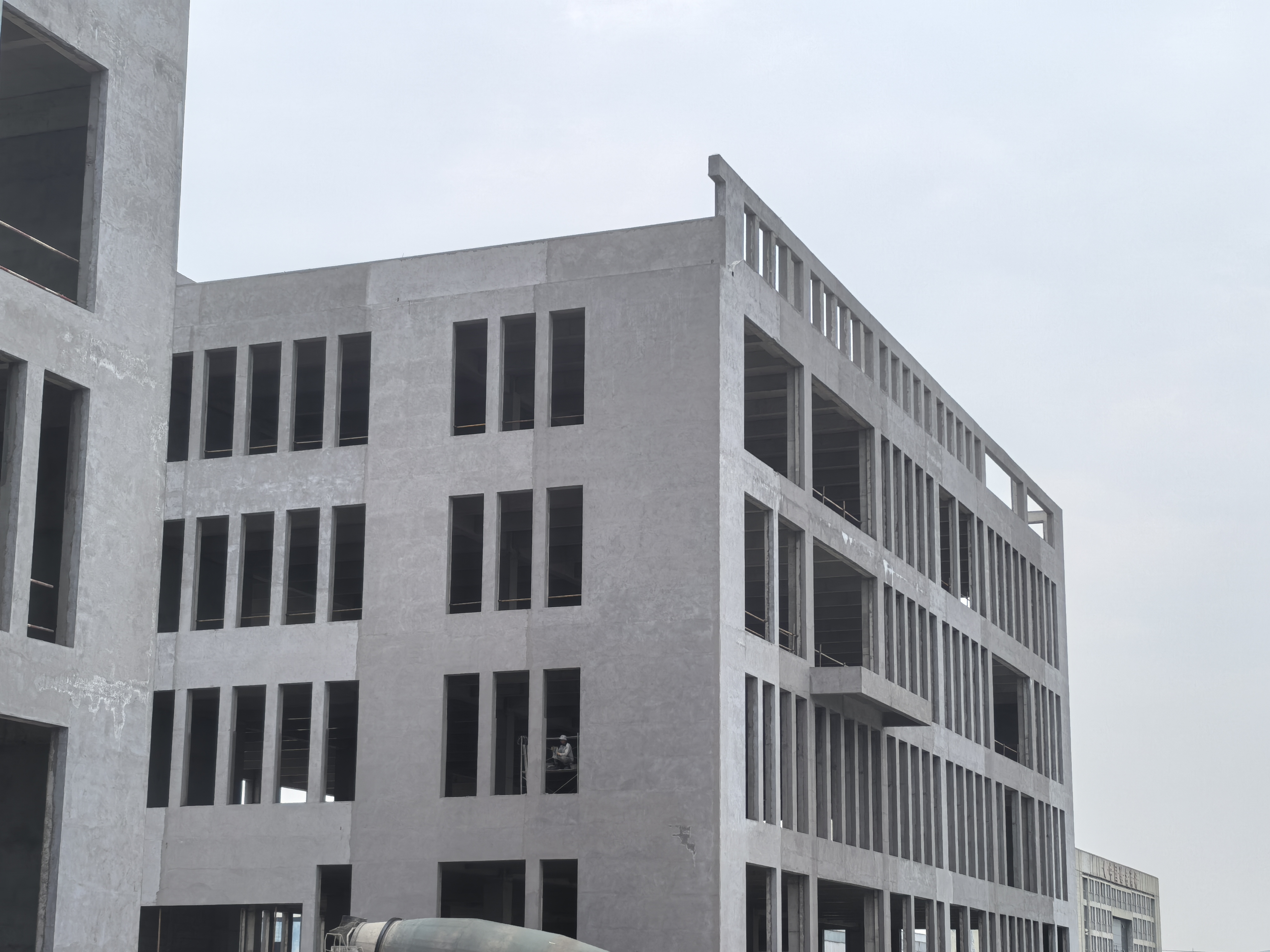

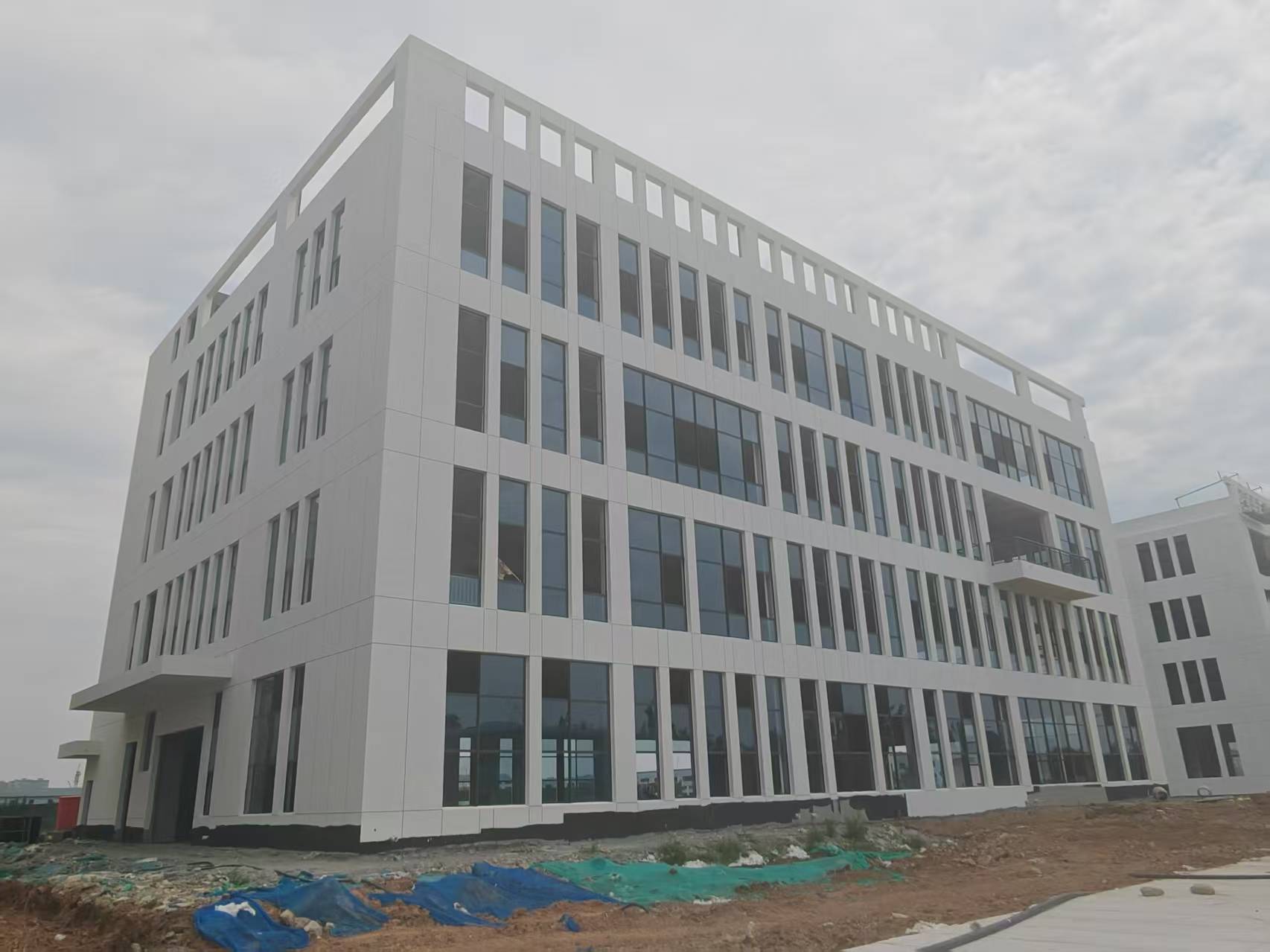

1#-3#廠房消防及水電安裝安裝完成70%。7#、8#廠房水電安裝完成60%。9#廠房內墻膩子完成70%,外墻真石漆完成90%,窗框安裝完成40%。19#廠房一層南部框柱鋼筋綁扎及內架搭設完成50%,模板支設完成40%。一期配套蒸汽、消防及自來水管網完成70%。一期范圍內市政道路混凝土澆筑完成。海王醫藥制劑中心和智慧藥房基礎土方回填完成60%。
6月份項目進展情況:
1#-3#廠房窗框安裝完成,玻璃安裝完成60%,屋面防水完成80%,3#廠房膩子完成50%。7#、8#廠房外墻真石漆完成,樓梯欄桿安裝完成,水電安裝完成30%,內墻膩子完成90%。9#廠房一層地面回填土夯實找平,內墻膩子完成40%,窗框安裝完成20%。19#廠房地梁墊層完成50%,地梁鋼筋綁扎、模板支設、混凝土澆筑40%。一期配套管網完成50%。完成海王醫藥制劑中心和智慧藥房基礎放驗線,塔吊基礎澆筑完成,獨立基礎鋼筋綁扎完成50%。
5月份項目進展情況:
1#-3#廠房屋面防水涂料施工,3#廠房雨水管安裝完成。7#廠房二層內膩子完成30%,外墻真石漆基本完成,扶手欄桿完成70%。8#廠房四層內墻膩子完成30%。9#廠房二層地面細石混凝土澆筑完成40%,三層地面細石混凝土澆筑完成。19#廠房基礎承臺完成80%。
4月份項目進展情況:1#廠房玻璃安裝完成80%,2#廠房內墻抹灰完成。7#廠房二至四層樓地面細石混凝土澆筑完成,樓梯踏步抹面完成80%。8#廠房內墻抹灰完成。9#廠房內墻四層抹灰完成80%,外墻保溫顆粒抹灰完成。
